算力中心6月底将完工交付两栋楼!东数西算贵安新区算力产业集群配套项目整体进度达80%

新资讯 2025-5-2 16:13 天眼新闻 1 0

51日,在东数西算贵安新区算力产业集群配套项目(EPC)总承包(二标)项目现场,佩戴好安全帽的400余名工人,有序穿梭在各楼栋建设现场。挖掘机、吊车、运输车辆等大大小小的50余台机械设备忙碌作业,机器轰鸣,一派忙碌景象。



项目现场。


东数西算贵安新区算力产业集群配套项目(EPC)总承包(二标)由贵安发展集团与中国电子信息产业集团旗下的中电光谷联合控股有限公司合作投资建设,分起步区、发展区、拓展区,是以算力设施、算力产业为支撑的产城融合重点项目。其中,发展区(二期项目)主要建设网信(信创)产业基地、算力中心、集中式供冷设施、贵安新区算力应用平台、供配电设备生产基地、源网荷储能源管理系统、绿色零碳综合管理与交易平台等项目。


当前在建的是算力中心项目,由贵州桥梁建设集团有限责任公司施工。


眼前拆掉外架的3号楼和4号楼正在开展幕墙施工、室内装饰装修,将于520日全部完工交付;同时,1号楼、2号楼正加快开展外墙抹灰。预计在5月中旬就能拆掉外架,我们也会在本月启动管网开挖和排污排水等作业,统筹推进项目施工。贵州桥梁集团负责该项目的工程科科长刘浩然介绍,目前,项目整体建设进度已超80%

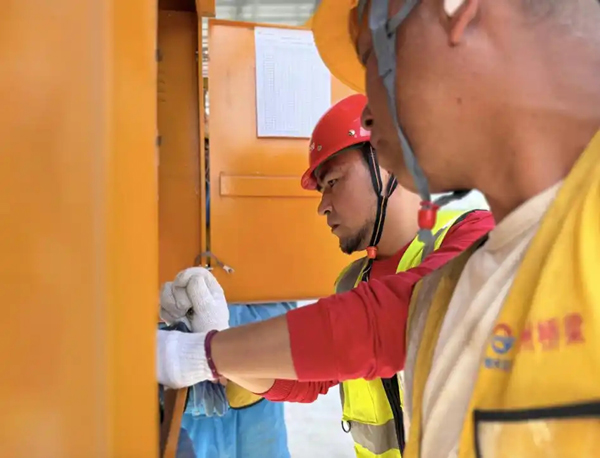

工人正在作业。


作为贵安新区产业发展的重点项目,保质保量完成项目建设是必然要求。项目部全面采用贵安发展集团智慧工地管理系统,整个工地实现360度无死角24小时监控管理,确保各个环节安全有序。


刘浩然介绍,项目建设已进入忙碌冲刺阶段,当前有暖通、消防、管网、水电、木工、钢筋工等10多个班组同时作业。


今年五一期间,我们也排好班,全力做好统筹施工,在确保安全和质量的基础上,加快推进项目又好又快建设。刘浩然介绍,为推动项目建设,项目部支部党员先锋队”“青年突击队队员迅速开展爱心夜宵进工地,给施工一线工人送上热腾腾炒饭,做好后勤保障,切实守护建设者们的安全、健康。


下一步,项目部将保持争分夺秒、安全高效的姿态,全力确保工程质量、安全、环保和进度达到最高水平,进一步助力贵安新区高质量发展。


贵州日报天眼新闻记者 陈玲


编辑 张开学


二审 丁亚


三审 王鲁铨


声明:发布此文是出于传递更多信息之目的,若有来源标注错误或侵犯了您的合法权益,请联系我们,确认后马上更正或删除,谢谢!
新资讯传递价值资讯,为用户提供便捷、高效的资讯获取与内容创作和信息服务,是一个很有影响力的多元化综合资讯平台。
关于我们
公司介绍
发展历程
联系我们
本站站务
服务协议
本站义务
友情链接
业务合作
广告服务
商家入驻
我要投稿

手机APP

官方微博

官方微信

甘肃盛世汇新资讯科技有限公司版权所有 陇ICP备17005351号-5|甘公网安备 62012102000363号 客服邮箱:sshxqy@163.com 投稿邮箱:sshxqy@126.com
QQ|Powered by Discuz! X3.5 © 2001-2025 Discuz! Team.
返回顶部
