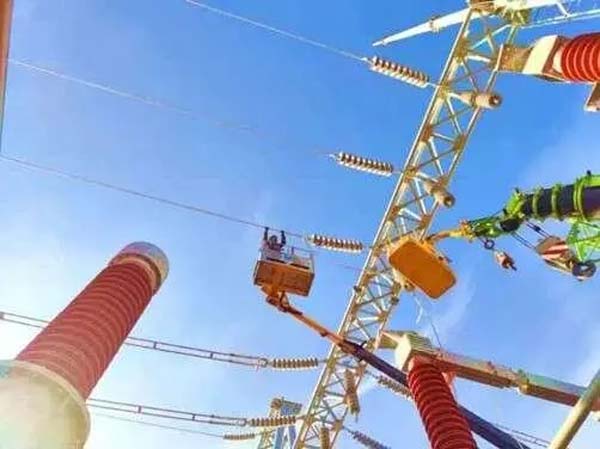

中国青年报客户端讯(史双绚 何金鹏 中青报·中青网记者 谢宛霏)近日,在位于甘肃省兰州市永登县中堡镇的兰新(张)三四线甘肃牵引站330千伏外部供电工程(兰州段)现场,国网兰州供电公司倚能电力集团作业人员正在开展铁塔组立工作。 一位工作人员在红乐330千伏变电站110千伏设备区安装110千伏引流线。方友摄 据了解,该公司全年建管工程18项,投运6项,涵盖变电容量120.6万千伏安、330千伏线路269千米、110千伏线路37.81千米。按照“一项目一方案”形成电网建设挂图作战“一张表”;深入推进标准化工艺、专业化管理、机械化施工,树牢质量意识,发挥专业优势,凝聚电网建设合力,有效推动兰张三四、机场三期等项目顺利实施,有效提升电网建设质效。 兰州中川国际机场三期扩建工程的110千伏民航变电站和电源线路工程自2022年6月底开工建设。该工程是甘肃省“一号工程”,也是中国民航局着力打造的“西部样板机场”,对于加快推进“一带一路”建设、打造丝绸之路空中走廊、助推西部地区高速发展具有重要意义。该公司第一时间组建攻坚团队,新建架空线路27.58千米、电缆1.3千米、杆塔137基。今年9月28日,110千伏民航变电站启动投运。 12月8日,在甘肃兰州330千伏红乐变电站内,变电检修中心验收负责人刘东方带领12名施工人员分组排查梳理验收作业中的安全风险点,提出了有针对性的预控措施。该工程助力40万吨有机硅一体化项目如期带电生产,进一步改善兰州新区西北部110千伏电网网架结构,同时为兰州至张掖三四线高速铁路牵引站提供接入点,提升兰州电网在服务强省会、构建“一核三带”区域发展格局中的能源保障水平。 来源:中国青年报客户端 |
